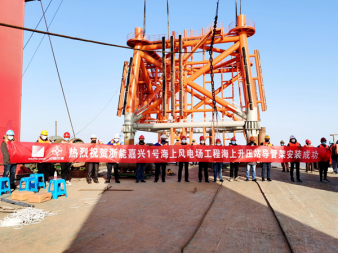

浙能嘉興1號海上升壓站導管架吊裝成功
疫情防控不松勁,復工復產馬力足。3月5日,杭州灣傳來好消息——嘉興1號海上風電場工程海上升壓站導管架吊裝成功。嘉興風電公司用實際行動來響應浙江省委以及集團黨委“兩手都要硬,兩戰都要贏”系列決策部署,在疫情階段性大考中交出滿意答卷,為后續海上升壓站上部組塊的安裝工作奠定了堅實基礎。

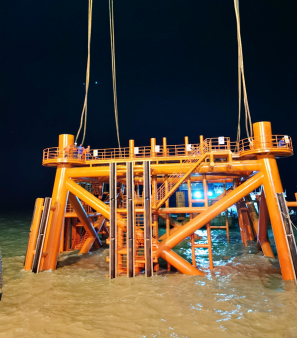

當日8時,起重船“東海工7”在安裝現場定位,現場工作人員在吊裝前對導管架進行了安全、質量檢查。下午13時,現場海浪趨于平穩,具備吊裝條件,導管架開始起吊。經過近7個半小時調整吊臂角度、精準定位、下放導管架等一系列步驟,導管架基礎于當日20時30分順利穩坐海底。后續,該項目將繼續進行鋼管樁插樁、調平、注漿等工序。
220千伏海上升壓站是整個風電場的“心臟”,負責將風電機組的輸出電壓升高到更高等級電壓并送出。海上升壓站布置模式包含上部組塊平臺和下部結構。此次吊裝完成的下部結構導管架是支撐升壓站的基礎,總高約20米,重達900噸,由中空的腿柱和連接腿柱的縱橫桿組成,是海上升壓站的水下樁基和上部組塊的連接段。
浙能嘉興1號海上風電場工程是此次疫情防控期間,浙江省內最早開工的重點工程之一。工程總裝機容量300MW,擬安裝75臺4.0MW的海上風電機組。建成投運后,每年可節約標煤23萬噸,節能減排效益顯著。
在疫情防控關鍵時期,為了成功吊裝導管架這個“龐然大物”,嘉興風電公司因地制宜,精準施策,打出嚴格防控疫情、推動復工復產的“組合拳”,充分結合海上打樁的施工區域離岸較遠、相對獨立等特點,積極與地方政府對接,把海上施工區作為一個臨時的隔離點,施工人員隔離觀察和施工同步進行,做到防控疫情和復工復產兩手抓,兩手硬,兩戰贏,大大提前了復工時間,搶到了復工的重要窗口,全力將疫情對項目的不利影響降到最低。
